微软退出英国Nscale数据中心50MW使用合同:电力最早2030年代到位,AI算力扩张先遇电网约束

yjcdj 2026年10月21日 1 AI头条
微软退出英国Nscale数据中心50MW使用合同:电力最早2030年代到位,AI算力扩张先遇电网约束插图
生成摘要
AI 生成,仅供参考

微软退出了与英国云服务商 Nscale 就埃塞克斯郡劳顿一座 AI 数据中心达成的 50MW 使用合同。多家媒体报道称,项目的电力接入时间可能被推迟到 2030 年代,微软因此不再继续作为该项目的主要租户。事件的核心并不只是一次合同变化,而是再次说明:拥有芯片、服务器和资金,并不等于能够按计划形成可交付的算力供给。

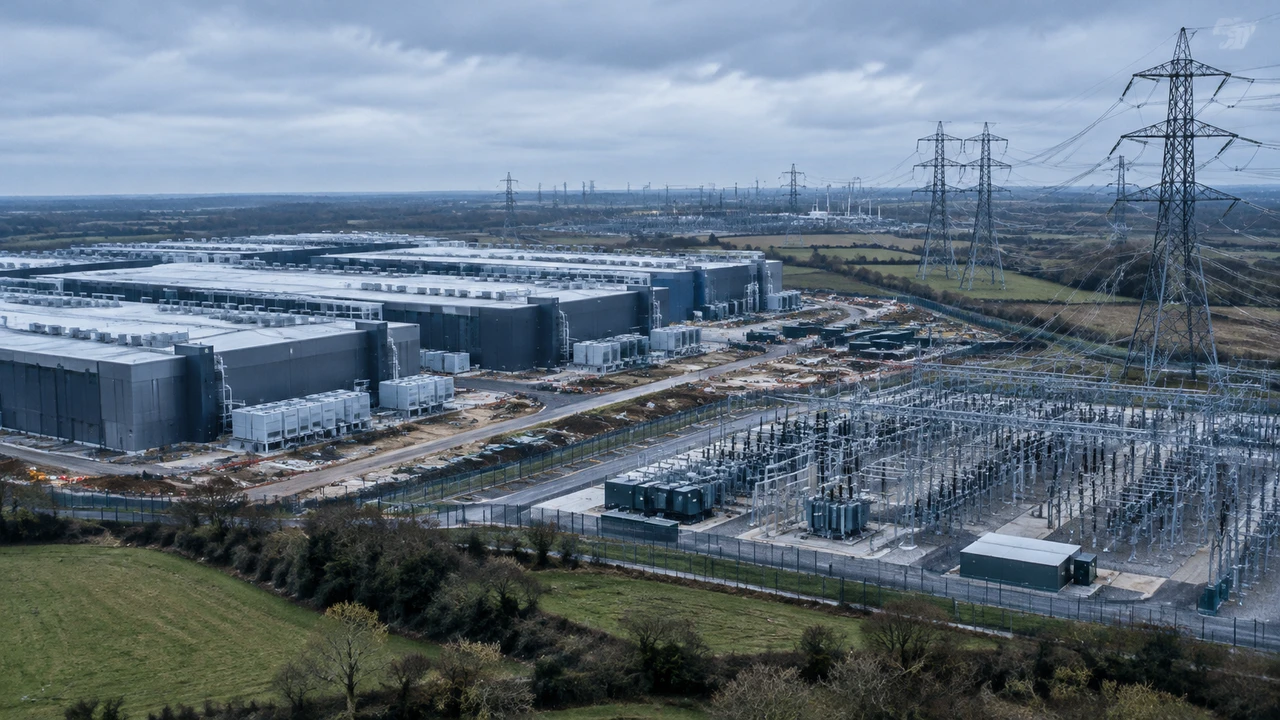

英国AI数据中心项目与电力接入设施

已确认的信息与仍待核验的部分

根据现有报道,微软已经终止或退出了与 Nscale 相关的英国数据中心使用安排,项目地点位于埃塞克斯郡劳顿,规划规模为 50MW。Nscale 原本希望让微软成为该英国数据中心的主要租户,这类“锚定租户”通常有助于项目获得融资、锁定设备和安排后续客户。

目前较明确的变化包括:

  • 微软不再继续参与该英国项目的原有使用合同;
  • 项目的电力供应时间被指推迟至 2030 年代;
  • Nscale 仍需要处理项目建设、客户安排和融资计划受到的影响;
  • 微软尚未在现有资料中公开说明退出的全部具体原因。

需要区分的是,“电力最早要到 2030 年代才能接入”是相关报道援引电网或地方安排的信息,并非本文能够独立确认的官方电网公告。微软与 Nscale 的正式说明、合同终止条款,以及英国电网运营方对接入时间的具体安排,仍需进一步核验。

为什么电力接入会先于芯片成为约束

AI 数据中心的电力需求并不是普通办公楼或传统机房的简单放大。高密度 GPU 集群需要持续供电,配套的制冷、网络、存储和备用系统也会增加整体负荷。50MW 不是一块可以随时接入的“电源插座”,而是涉及变电站、输电线路、并网评估、许可审批和电力容量规划的一整套基础设施。

这意味着,一个项目即使已经完成土地获取、机房设计和部分设备采购,只要电网无法在相应时间提供稳定容量,服务器就不能按照计划上线。芯片可以通过采购和运输进入机房,但可用算力必须在电力、制冷和网络同时到位后才能形成。

对于 AI 数据中心而言,电力接入至少影响四个环节:

  1. 交付时间:电力不到位,机房无法完成大规模集群部署,模型训练和推理服务也无法按计划开始。
  2. 资本成本:设备、土地和施工资金可能在产生收入前长期占用,延迟越久,项目的资金成本和机会成本越高。
  3. 客户合同:云厂商或大型企业通常需要明确的上线时间和可用容量,无法确定的电力时间表会削弱长期租赁承诺。
  4. 算力定价:如果可用电力稀缺,数据中心运营商需要在更少的可交付容量上摊销建设和能源成本,最终可能推高算力价格。

因此,微软退出并不必然意味着对 AI 需求或 Nscale 技术能力的否定。更直接的解释是,客户无法接受一个电力接入时间远晚于业务规划周期的项目。对于云厂商来说,未按时形成的 50MW,实际价值接近于零;而持续保留合同,则可能带来容量锁定、资源占用和交付不确定性。

对英国 AI 数据中心布局的影响

这起事件首先暴露了英国 AI 基础设施扩张中的时间错配:数据中心投资和 GPU 部署可以在较短时间内推进,但电网扩容往往需要更长周期。若项目在早期规划阶段没有同时锁定电力接入路径,后续的机房建设速度并不能转化为可用算力增长。

对 Nscale 而言,微软退出会带来三方面压力。

一是客户结构受到影响。现有资料称,微软和 Anthropic 是 Nscale 的两大客户,相关合同在其业务中占比较高。若这一比例准确,微软退出英国项目可能影响的并不只是单一场址,还包括外界对 Nscale 客户集中度和收入稳定性的评估。

二是融资和上市叙事承压。报道提到,Nscale 正筹备通过 IPO 融资。对于基础设施公司而言,已签署的客户合同和明确的投产时间表是估值的重要依据。项目电力时间表延后、主要租户退出,可能促使投资者重新评估其订单质量、收入兑现速度和资本需求。

三是项目组合的交付能力会受到更多关注。现有资料还提到,Nscale 在挪威的一个旗舰项目进度落后于原计划,规划容量为 30MW,但目前投入运行的容量为 6.4MW。这一信息需要以公司正式披露进一步核验,但如果属实,市场关注点就会从“合同规模”转向“实际可运行容量”。

对云厂商和企业采购的启示

微软这类大型云厂商通常不会只看名义上的机房容量,还会评估电力何时可用、设备何时交付、网络是否具备冗余,以及容量能否持续扩展。未来 AI 算力采购可能因此更强调“已通电、可运行”的容量,而不是仅以规划 MW 数或签约 GPU 数衡量项目规模。

企业在采购外部算力时,也需要把电力接入纳入尽职调查。至少应确认:

  • 项目获得的是临时电力、阶段性容量,还是长期稳定接入;
  • 电网接入时间是否有正式文件和明确责任方;
  • 首期可用容量与最终规划容量之间的差距;
  • GPU、制冷和网络设备是否与电力交付节奏匹配;
  • 延期时是否存在替代区域、迁移安排或合同退出机制。

这会改变企业的采购节奏。对于训练任务,企业可能需要提前锁定多个区域的容量,以降低单一项目延迟的风险;对于推理服务,则可能更重视靠近用户的分布式部署和弹性扩容能力。与此同时,算力供应商也可能把电力成本、接入时间和容量保障写入更细的合同条款,而不再只承诺一个总的 GPU 数量。

后续应关注什么

这起事件的下一步,不是看市场是否继续讨论“AI 投资过热”,而是看项目能否把规划容量转化为实际供电和上线容量。后续重点包括:

  • 微软与 Nscale 是否发布正式说明,明确合同变化和退出原因;
  • 英国相关电网运营方是否确认劳顿项目的接入时间表;
  • Nscale 是否找到新的主要租户,或调整项目规模与建设节奏;
  • 项目是否采用分阶段接入,而不是等待完整的 50MW 一次性到位;
  • Nscale 的 IPO 文件是否披露客户集中度、项目延期和实际运行容量;
  • 英国政府是否针对 AI 数据中心的电力需求提出新的接入和基础设施安排。

从更长周期看,“有芯片不等于有算力”正在成为 AI 基础设施采购中的现实判断标准。芯片供应决定部署上限,电力接入则决定这些芯片何时能够真正工作。对于微软、Nscale 以及其他云厂商而言,数据中心竞争最终不仅是资本和 GPU 的竞争,也是在电网容量、交付周期和能源成本上的竞争。
